工程概况
1.本工程主体结构采用钢网架正交正放四角锥结构,采用下弦 周边柱网支撑形式,垂直封檐。支座间距 8.0M 见详图,平面尺寸(柱网)为长向 40.25 米,跨度 20.45 米,建筑投影面积约为 823.11 平米,网架上弦结构自然找坡(上弦结构起拱),螺栓球节点上设置屋面用支托。见下图一
2.网架构件要求抛丸除锈,喷涂2遍 底漆、1遍 中间漆、现场涂1遍 面漆。
3、网架防火等级为二级,耐火极限1.5小时。
4、屋面板采用主次檩条支撑,复合保温屋面,屋面板为0.8mm彩钢单板。有组织落水。

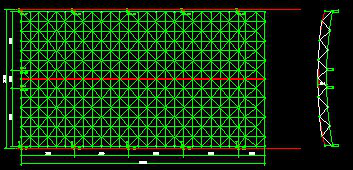

网架平面图
二、施工准备工作
1、施工现场准备工作
(1)、办好施工现场移交手续
(2)、落实各项施工临时设施
(3)、组织施工人员和机具进场
(4)、落实施工现场的“三通一平”等工作
2、技术准备工作
组织学习、审核图纸并进行技术交底,发现问题应及时与设计单位联系解决,了解施工现场自然条件和技术经济条件。组织技术人员对现场进行勘察,对土建施工的预埋件(网架支承点)标高和轴线进行复测、放线。
三、劳动力配备及保障措施
1、本工程项目部配备一个安装施工队:网架10人左右。
2、工期要求及进度计划,各施工阶段的作业量和工作状况,劳动力的配备要充足,以利于平等流水,主体交叉施工。
3、工艺要求配备专业施工人员,专业工种要齐全,技术资质满足要求,特别要优先选择干劲足,技术水平高的操作能手,以保证质量、速度。
4、强化机械管理和劳动力的科学调配,提高劳动效率。
四、施工进度表(附件一)
五、网架安装方案

经对设计图纸及施工场地仔细研究分析,并反复比较几种安装方案后,从安全性、经济性、以及施工质量和进度等方面综合考虑,结合现场条件,我公司拟选用局部脚手架安装基础块、然后拼装锥体利用吊车吊装锥体进行悬装的施工方案:本方案的施工特点;可节约满堂脚手架费用,中部安装可降低网架挠度。可分成两个作业班组进行同时作业,施工速度快捷。
